Az ütemtervnek megfelelően haladnak a metropolisz-körgyűrű építési munkálatai. Az I. szakasz részét képező Nagyürögd és Félixfürdő közötti útszelvény 90 százalékban elkészült. Ennek teljes hossza 9 kilométer, és két szakaszban fogják átadni a forgalomnak.
Október végén befejezik azt a két kilométeres szakaszát, amely a nagyürögdi körgyűrűvel való körforgalomtól, a 79. számú országúttal való kereszteződésig tart, Nagyürögd Arad felőli kijáratánál. Már kihelyezték a közlekedési táblákat, és a közeljövőben felfestik az útburkolati jeleket.
A második szakasz egészen a Félixfürdő és Kardó közti községi úttal való kereszteződésig tart. Ez 6 kilométer hosszú és novemberben lesz átadva a forgalomnak. Jelenleg az utolsó aszfaltréteget öntik. Ezt követően felszerelik a szalagkorlátokat, és felfestik az útburkolati jeleket.

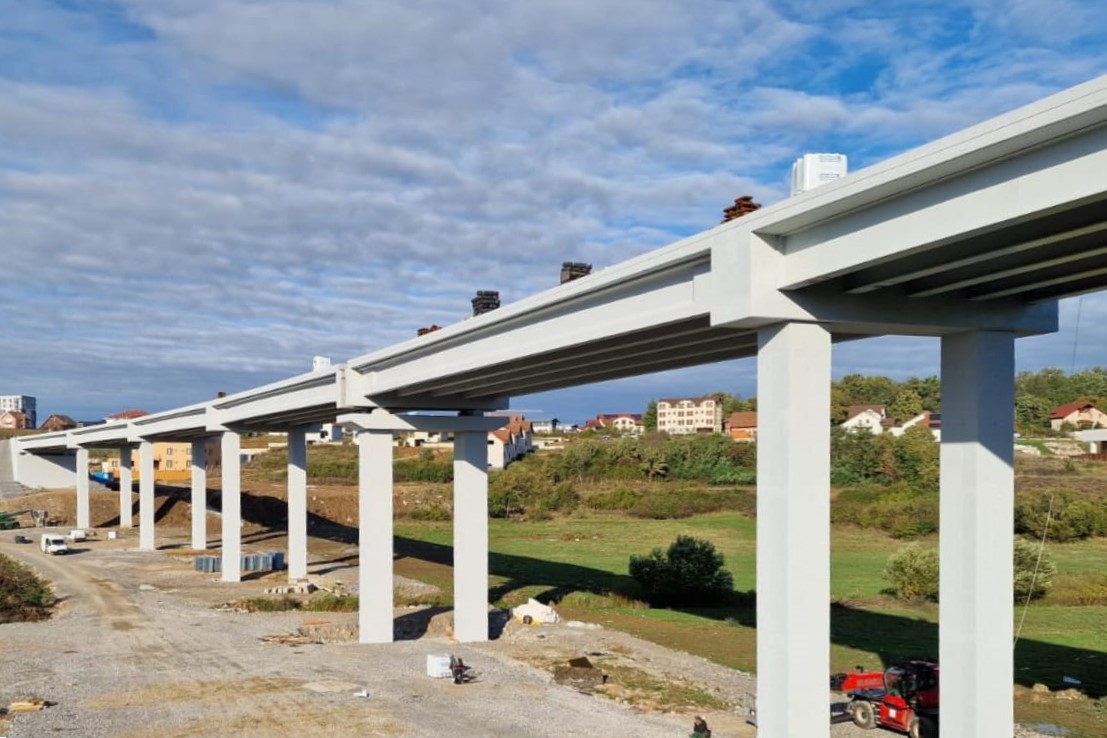

A félixfürdői völgyhíd kivitelezését illetően, amely ugyanahhoz a szelvényhez tartozik, a munkálatok 90 százalékban készültek el.
„Jelenleg vízszigetelési munkálatokat végeznek a viadukt födéménél, amely merevíti a gerendákat. Október második felétől kezdődnek el az aszfaltozási munkálatok. A kivitelezők célja, hogy az év végéig befejezzék a völgyhíd építését. A metropolisz-körgyűrű teljes hosszán és a völgyhídon jövő év tavaszától kezdve lehet majd közlekedni.”, jelentette ki Ilie Bolojan, a Bihar Megyei Tanács elnöke.
Az I. szakasz hossza 9 kilométeres lesz, a Nagyürögdtől és a 76. számú országút felett építendő viadukt között fog húzódni, a Félixfürdő kijárata felőli részig. Ez esetben a kivitelezési munkálatok 50 százalékban készültek el. A munkálatok előrehaladottabb állapotban vannak a Fugyivásárhely és Alkér közötti 3 kilométeres részén, ahol hamarosan elkezdik önteni az első aszfaltréteget. Ezt a részt várhatóan novemberben adják át a forgalomnak. A munkálatokat az ASFAMIXT Kft. (fővállalkozó), az. OPR ASFALT Kft. és a DACIA FABER Kft cégekből álló konzorcium fogja elvégezni. A beruházás értéke 70.143.942,59 lej áfa nélkül.
A II. útszelvény a 9+055 kilométertől egészen a 17+017 kilométerig tart. A második útszakasz a félixfürdői völgyhídtól kezdődik és Fugyivásárhelyig tart, megkerülve Püspökfürdő és Alkér településeket. Mint ismeretes a metropolisz-körgyűrű II. szakaszának kivitelezésével a PORR CONSTRUCT céget bízták meg, ez esetben a szerződés értéke 81.688.374,45 lej áfa nélkül.
A nagyváradi metropolisz-körgyűrű új közúti összeköttetést biztosít a Kolozsvár, Déva és Arad felé vezető 1. , 76. és a 79. számú országutak valamint a metropolisz övezetben létesítendő körgyűrűk között, Fugyivásárhelyen, Félixfürdőn és Nagyürögdön keresztül.
A projekt megvalósítása érdekében a Bihar Megyei Tanács együttműködési megállapodásokat kötött a Nagyváradi Polgármesteri Hivatallal, valamint a fugyivásárhelyi, a váradszentmártoni és a nagyürögdi önkormányzatokkal.
Az infrastrukturális beruházás finanszírozását a Fejlesztési Minisztérium biztosítja az Anghel Saligny Országos Program alapjaiból, a Nagyváradi Polgármesteri Hivatal és a Bihar Megyei Tanács számára elkülönített keretösszegből.
